도시철도 정관선 건설사업
사업개요
- 사업기간: 2011~2030
- 사업내용: 정관읍 월평~ 장안읍 좌천
- 사 업 비: 3,755억원
추진현황
- 2015. 05. 정관선 노면전차 도입 예비타당성 기초조사 용역 착수
- 2017. 06. 부산시 도시철도망 구축계획 승인※정관선3순위
- 2018. 03. 도시철도 예비타당성 조사대상 사업 신청건의
- 2018. 03. 도시철도 예비타당성 조사대상 사업 신청
- 2018. 04. 국토부 투자심의회(한강 홍수통제소 참석) 통과
- 2018. 06. 기획재정부 재정사업평가 자문회의 개최(미반영)
- 2019. 03. 도시철도망 구축계획 재정비용역 발주(부산시)
- 2019. 09. 도시철도 기장선?정관선 예타신청을 위한 기초조사 재검토용역 발주
- 2019. 10. 도시철도 기장선?정관선 예타신청을 위한 기초조사 재검토용역 착수
향후계획
- 2021.12. 도시철도 기장선?정관선 예타신청을 위한 기초조사재검토용역 준공
- 2021.12. 도시철도 예비타당성조사 대상사업 재신청 건의
기대효과
- 도심생활권에 대한 교통접근이 편리함
- 동해남부선 등에 연결되는 교통축 확보로 출?퇴근 편리
- 대중교통 확충에 따른 군내 각종 개발사업 추진 원활

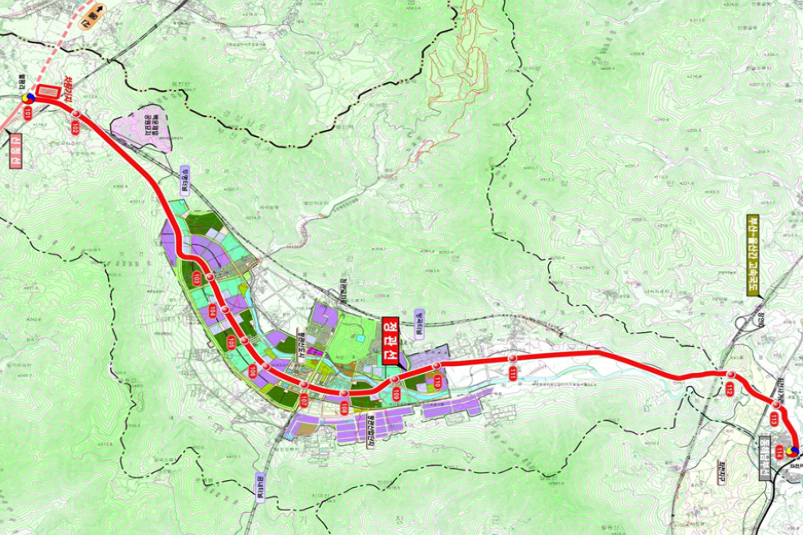

노선도
담당부서전략사업추진단
담당자최원호
전화번호051-709-4714
최종수정일2021-01-27
